kleines harmonisches labyrinth |
little harmonic labyrinth |
petit labyrinthe harmonique |
begehbares labyrinth: eröffnung herbst 2006 - news |
||||
Ein Projekt des Vereines "Das Ökoenergieland" |
||||
8. april 2006 | besprechung in bildein | |||
9. april 2006 | zeichnen der detailpläne | |||
11. mai 2006 | das vorgesehene gelände wurde am vortag planiert. |
|||
22. juni 2006 | wegen des regenwetters ist der baubeginn für das fundament verschoben worden. |
|||
5. juli 2006 | nach vielen verzögerungen scheint das projekt nun doch ins laufen zu kommen. die stangen wurden geliefert und lagern gelagert. leider sind viele fehlerhaft. auch die sitzsteine sind angekommen. die steher sind in der verzinkerei. heute kommt die nachricht, dass montag und dienstag die fundamente hergestellt werden. vielleicht schaffen wir die montage doch noch im sommer. |
|||
10. juli 2006 | die bauarbeiten haben doch noch nicht begonnen. nach anruf wird für morgen zugesagt. |
|||
11. juli 2006 | endlich beginnt die arbeit vor ort. |
|||
12. juli 2006 |

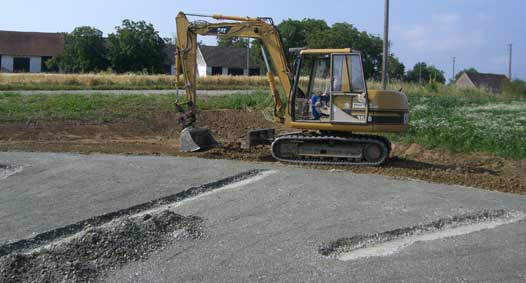

die vorbereitungsarbeiten gehen jetzt ganz gut voran. das gelände wird mit fliess ausgelegt, dann wird der schotter aufgebracht und verteilt. die betonoberflächen müssen noch ausgeglichen werden. erste kritiker besuchen die arbeitsstelle. |
|||
13. juli 2006 | wieder eine verzögerung bei den formrohrstützen. sie sind bis heute nicht lackiert worden. die firma verspricht, bis nächsten dienstag zu liefern.
|
|||
bei der gelegenheit wurde die beschattung der beiden großen fenster geschichtenhauses montiert. die beiden bilder haben eine gute wirkung. |
||||
die bodenarbeiten sind fast abgeschlossen. |
||||
montagebesprechung und organisatorische arbeiten mit mag. herwig kienzl. |
14. juli 2006 |
fahrt nach pinkafeld: personalmangel bei fa. nikitscher. max springt ein und putzt die verzinkten formrohrstützen, damit sie rechtzeitig fertig werden. |
|||
17. juli 2006 | das gelände wird gereinigt und neu ausgemessen. eine informationstafel soll über das projekt aufklären. morgen kommen die eisenteile. o-ton einer passantin: was für einen dreck haben sie sich da wieder einfallen lassen? |
|||
18. juli 2006 | die formrohrstützen sollen heute - nach einigen intensiven telefonaten - geliefert werden. das gelände wird abgesperrt, wir messen die punkte für die äusserenstützen genau aus. am frühen nachmittag treffen die stützen (endlich) ein.
|
|||
eine dreibeinkonstuktion erleichtert das genaue justieren der stützen. gegen abend ist der äussere ring fertig aufgebaut |
||||
19. juli 2006 | ein strahlender sonnentag, 37°, rechts: projektleiter gerald mikovic. |
|||

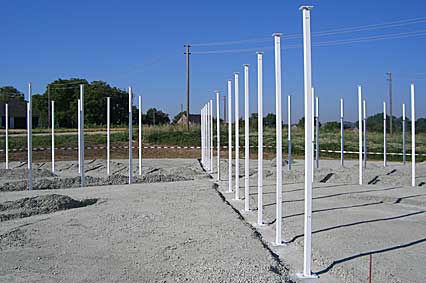

heute konnten wir 31 formrohrstützen montieren. die umrisse des projektes sind erkennbar. |
||||
20. juli 2006 | ein ereignisreicher tag. beim ausmessen der positionen für die zwischenstützen stellen wir fest, dass zwei fundamente zu kurz betoniert sind. die für heute versprochenen stahlseile sind nicht gekommen, - die spedition hat sie nicht geliefert. wir müssen sie morgen früh aus wien abholen um weiterarbeiten zu können. sonst ein anstrengender tag, 36°. |
|||
wir bekommen von den leuten im dorf unterstützung und verpflegung. walter temmel und emmerich zax sind immer zur stelle. am vormittag besuchen pressevertreter die baustelle. |
||||
die fa. steco hilft uns beim graben der fundamente. besonderer besuch kommt am späten nachmittag - friedrich eckhardt - seit jahren nicht mehr gesehen. auch andrea elpons kommt vorbei. möglicherweise wird auf ihrem grunsstück eines der nächsten projekte des grenzerfahrungsweges realisiert. |
||||

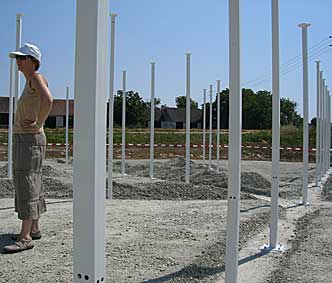

21. juli 2006 | die seile und andere montageteile wurden gegen 11 uhr in wien gefunden. herwig ist nach wien gefahren um sie abzuholen. |
|||
leichte modifikation der entwürfe bei den abspannseilen. auf der rückfahrt nach szombathely leuchtete die kirche von jak besonders. |
||||
22. juli 2006 | wieder ein langer und heisser tag. von acht uhr bis 21 uhr auf der site. das ganze bei 36°. alle ankerpunkte sind jetzt fixiert, bis auf 2 sind alle formrohre gesetzt.
|
|||
viele technische lösungen waren der heutige schwerpunkt. die vorbereitungen für das spannen der seile nahm mehrere stunden in anspruch, aber dafür erleichtern sie später die abläufe.
|
||||
der erste querzug ist abgespannt. wir bekommen wieder "sachsponsoring" von bildeinern. |
||||
23. juli 2006 | am sonntag sollte man eigentlich nicht arbeiten, fanden auch einige bildeinerinnen. die erste pressemeldung wird in der "krone" gedruckt. naturgemäss kommen am sonntag mehr besucher als sonst. die malerin trude kloiber ist auch unter ihnen. hier im gespräch mit bürgermeister walter temmel. |
|||
max knechtel arbeitet heute mit. das er planiert das gelände und bringt stangen an den platz. die spannseile, die die statik des systemes erzeugen sind fast alle fixiert. |
||||
24. juli 2006 | ein kurzer arbeitstag, der in einer geburtstagsparty für ildikó, meiner frau einmündet. die statischen elemente sind alle montiert und befestigt. |
|||
25. juli 2006 | morgens nach rechnitz in baustoffhandlungen. das problem ist, dass beim durchfädeln durch die holzstangen die drahtseile aufspließen und nicht mehr weiter zu verarbeien sind.. |
|||
26. juli 2006 | heute ist so ein tag, den man besser gleich wieder vergisst. keine sichtbaren fortschritte, aber von früh bis spät stress, probleme und ärger. das alles bei 37°. luise - besser konnte ich mich nicht fotografieren.
|
|||
gegen ende des tages wirkt es so, als sei das schlimmste überstanden. | ||||
27. juli 2006 | alles geht viel zu langsam! | |||
28. juli 2006 | bis jetzt hatten wir wetterglück. der himmel über bildein. |
|||
einige probleme kann man dem foto links ablesen. die bohrungen in den stangen sind nicht parallel. dadurch allein wird das auffädeln schwierig. die löcher sind aber auch schlecht gebohrt - jede einzelne stange muss jetzt nachgebessert werden. foto rechts: noch nicht auf abstand gebracht bekommt man schon nach dem 2. zug eine ahnung, wie dicht der stangenwald werden wird. |
||||
beginn der montage des 2. ringes. | ||||
29. juli 2006 | ein ganz guter tag. die stimmung wird besser. das wetter hat gehalten. viele passanten. das begann schon am morgen mit einer frauenwallfahrt. |
|||
dann gibt es eine menge täglicher passanten und viele, die jeden tag auf den friedhof gehen. | ||||
am nachmittag fuhr ein traktoroldtimerausflug vorbei | ||||
impression am ende des tages. | ||||
30. juli 2006 | grafik und textierung für die Infotafeln im labyrinth. | |||
30. juli 2006 | vormittags materialbesorgungen.
|
|||
nachmittags - gerhard müllner kommt mit dem traktor und gemeinsam bewegen wir die sitzsteine, die je 600 kg wiegen, ins zentrum. abends besprechung mit walter temmel und gerald mikovits über zusätzliche sicherungsseile weil von der baufirma ein fundament nicht lang genug ausbetoniert wurde. |
||||
1. August 2006 | vormittags graben der fundamente für die fixierrohre bei den wendungen.
bild rechts: abendlicher fund in herwigs schuh |
|||
2. August 2006 | mit einem tag pause arbeiten wir jetzt die dritte woche täglich 13 bis 14 stunden auf der baustelle. baufortschritt: aussenfundamente betoniert. 8 von 11 fundamenten für die wendungen weiter ausgehoben und betoniert. |
|||
3. August 2006 | herwig ist mit erwin an der montage. allerdings regnet es fast den ganzen tag stark. sie bohren alle restlichen holzstangen in der halle nach. ich bin in hartberg, vorprüfung für den architekturwettbewerb zum stadtmuseum. |
|||
4. August 2006 | das wetter bleibt regnerisch. das macht das arbeiten zur tortur. am nachmittag wird es besser. um es noch mal zu betonen, das projekt findet im rahmen des ökoenergielandes statt. das steht seit beginn dieser aufzeichnungen auf der homepage des projektes. |
|||
5. August 2006 | ein ruhiger tag mit zügiger arbeit. viele kleinigkeiten erledigt. aussenring provisorisch geschlossen, damit bis september nichts passiert. | |||
6. August 2006 | sicherungsarbeiten. unterbrechung der aufbauarbeiten bis anfang september. | |||
17. August 2006 | artikel im kurier | |||
6.September 2006 | ein beispiel für die schlechte qualität der gelieferten holzstangen. | |||
8. september 2006 | vormittags regen. ausstellung in der mediathek gehängt. später weiterarbeit am labyrinth. |
|||
9.september 2006 | gute fortschritte. | |||
12.september 2006 | nach zwei tagen mit anderen projekten - gute weiterarbeit- innenkreis wurde geschlossen. beginn der 2. abspannung nach aussen. vorgestern ist dietmar schrammel gestorben. Es scheint, als ob das ganze dorf trauert. |
|||
13. september 2006 | alle sicherungsabspannungen fertiggestellt. alle stangen ausser den absperrungen gespannt. |
|||
14. september 2006 | alle querabspannungen sind heute montiert. dadurch sind die wege jetzt festgelegt. daneben viele kleine hangriffe - nachspannen, korrekturen. |
|||

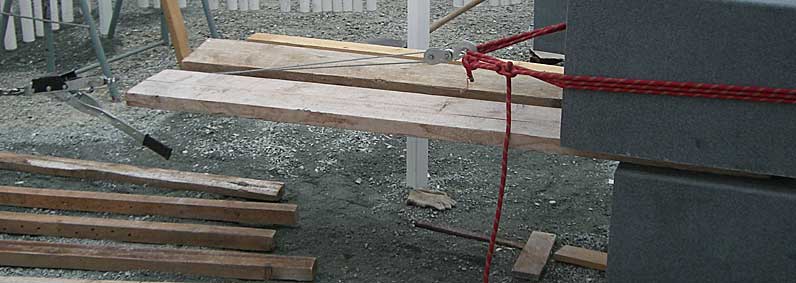

15. september 2006 | morgens entwickeln einer lösung für die optische sicherung der abspannseile. | |||
nachmittags schotter verteilen, granitblöcke mit seilen, pfosten und rollen in stellung bringen. | ||||
16. september 2006 | schlechtwetter, wir arbeiten bis mittag. 3 granitblöcke ziehen wir an die richtigen positionen und richten sie aus. |
|||
18. september 2006 | langsam geht der aufbau dem ende zu. die fünf granitblöcke sind in position, der boden wird ausgelichen, die ringe werden der reihe nach geschlossen. wolfgang mittl hilft beim fixieren der stangenabstände. |
|||
19. september 2006 | die bodenbedeckung haben wir zur gänze eingebracht. alle stangen sind gehängt. ab jetzt kommen die detailrbeiten. |
|||
20. september 2006 | ein anstrengender tag. viele kleine schritte. günther kudla hilft beim "fädeln". |
|||
21. september 2006 | gute fortschritte. erste besucher kommen in das labyrinth. |
|||
22. september 2006 | jetzt geht es noch um details. im steinbruch in badersdorf haben wir begrenzungssteine als stolpersicherung ausgesucht und etwas später gleich positioniert. | |||
23. september 2006 | weitere detail- und abschlussarbeiten. am abend eröffnung der ausstellung "das gesicht des terrors" mit vielen besuchern. | |||
24. september 2006 | ende des aufbaues. einen großen dank an herwig, ohne ihn wäre das projekt kaum zu realisieren gewesen. |
|||
